鋁單板幕墻安裝施工流程通常按以下順序:測量放線→校對施工圖→埋板施工→鋼框施工→調整→框架滿焊→防腐處理→隱蔽驗收→板材檢驗→板材安裝→清洗→驗收。
潤福祥在安裝鋁單板幕墻前必須準備好鋁單板幕墻安裝需要用到的工具,如無齒鋸片切割機、手電鉆、沖擊電鉆、射釘槍、各種規格的鉆花、扳手、螺絲刀、手錘、墨線、線垂、尼龍線、鋼卷尺、電焊機、氧切設備、手動吸盤、注膠槍、風動拉鉚槍、安全帶等。
1、放線
放線前檢查主體外墻結構的質量,將骨架的安裝位置在外墻基層上標記,根據標記把骨架固定在主體結構上。
2、固定骨架的連接件
用連接件在骨架上通過焊接固定骨架。
3、固定骨架
骨架預先進行防腐處理。安裝骨架位置準確,結合牢固。安裝完檢查中心線、表面標高等。成都潤福祥金屬材料有限公司為了保證板的安裝精度,宜用經緯儀對橫梁豎框桿件進行貫通。對變形縫、沉降縫、變截面處等進行妥善處理,使其滿足使用要求。
4、安裝鋁單板
鋁單板的安裝固定要牢固可靠,簡便易行。板與板之間的間隙要進行內部處理,使其平整、光滑。鋁單板安裝完畢,在易于被污染的部位,用塑料薄膜或其他材料覆蓋保護。
5、收口構造處理
鋁單板幕墻的間隙要進行內部處理,使其平整、光滑。鋁單板間的接縫寬度除考慮立面的裝飾效果外,更要考慮受熱膨脹后的熱伸縮量。接縫必須用耐候膠嵌縫予以密封,防止氣體滲透和雨水滲漏。
6、檢驗
鋁板幕墻安裝后,從上到下逐層將鋁單板表面的保護膠紙撕掉,同時逐層同步拆架。拆架時應注意保護鋁單板,不要碰傷、劃傷,完成整個鋁單板幕墻工程的施工。
鋁單板安裝施工
A、鋁單板進場后應嚴格按規范要求檢驗并按產品編號分類擺放。

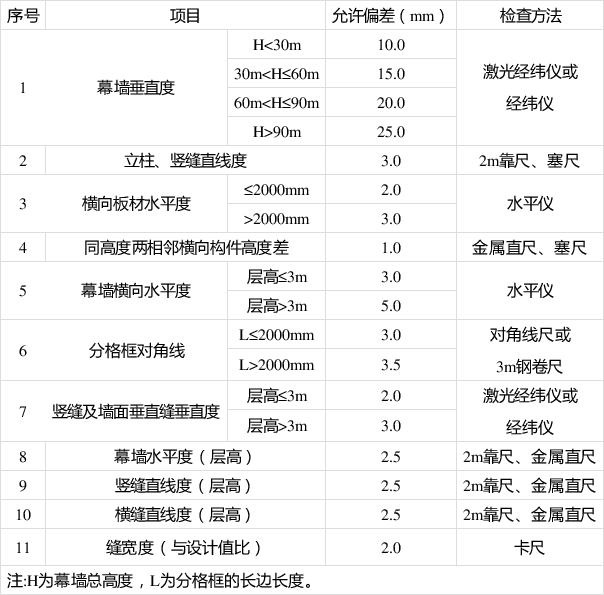

B、鋁單板安裝前應用細鋼絲拉好控制線,保證安裝精度,單板安裝應符合下表規定:
